23 de mayo de 2026Arrancar una obra sin luz es perder tiempo y dinero. Sin embargo, el proceso de solicitar el suministro provisional a UFD es más sencillo de lo que parece si sabes exactamente qué pedir y en qué orden. Esta guía documenta el proceso real, desde la primera pregunta hasta el expediente registrado, con aplicación directa a obras de vivienda unifamiliar en la zona de León y Castilla y León.
1. Conceptos previos: CGP, CPM y quién instala qué
Antes de solicitar nada, conviene tener claro el vocabulario y quién hace qué. En una instalación de obra nueva intervienen varios elementos que se confunden con frecuencia.
| Elemento | Qué es | Quién lo instala | Propietario |
|---|---|---|---|
| Acometida | Cable desde la red pública hasta la parcela | UFD | UFD |
| CGP | Caja General de Protección. Contiene los fusibles de la distribuidora | El promotor | El promotor |
| CPM | Caja de Protección y Medida. Fusibles + contador integrados | El promotor (caja) / UFD (contador) | Compartido |
| CPM-APO | Modelo homologado para uso provisional en obras (según IT.07988) | El promotor | El promotor (se desmonta al terminar) |
| Contador | Equipo de medida de consumo | UFD | UFD |
| Cuadro de obra | Protecciones, diferencial y enchufes para la obra | El promotor | El promotor |
Regla de oro: UFD llega hasta el contador. Todo lo demás —caja, soporte, cuadro de obra— es responsabilidad y coste del promotor. Confundir esto genera retrasos.
2. Qué potencia pedir y por qué
La potencia máxima en monofásico es 14,49 kW (63A × 230V). No existe «15 kW monofásico»: por encima de ese umbral la acometida debe ser trifásica obligatoriamente.
Para una obra de vivienda unifamiliar sin maquinaria industrial pesada, 14,49 kW monofásico es suficiente para radiales, taladros, hormigonera pequeña y herramienta habitual. Si en algún momento puntual hace falta más potencia, un generador resuelve sin complicar la solicitud.
La ventaja de quedarse en ≤15 kW es que la solicitud se tramita por procedimiento abreviado, con documentación simplificada. Por encima de 15 kW se entra en procedimiento general, que exige entre otras cosas una memoria técnica con código CNAE de la actividad.
| Opción | Potencia | Procedimiento UFD | Documentación |
|---|---|---|---|
| Monofásica | 14,49 kW (63A) | Abreviado | Simplificada |
| Trifásica | >15 kW | General | Completa + código CNAE |
Consejo para el futuro: Si se prevé trifásica más adelante (coche eléctrico, aerotermia trifásica), deja el tubo de la zanja sobredimensionado desde el principio (mínimo 110mm). El día que UFD tenga que cambiar el cable no hará falta abrir zanja de nuevo.
3. El cuadro de obra: qué exige el REBT
El cuadro provisional de obra debe cumplir la ITC-BT-33 del REBT. Los requisitos mínimos son los siguientes.
- IGA con seta de emergencia: El interruptor general debe poder cortarse de forma inmediata mediante una seta de parada de emergencia. En gama CHNT, el accesorio V9 (bobina de mínima tensión) acoplado al NB1-63 resuelve esto de forma compacta y económica.
- Diferencial 30mA Tipo A: Obligatorio para protección personal. El Tipo AC (el diferencial clásico) ya no es válido en instalaciones nuevas. El Tipo A detecta también corrientes pulsantes provenientes de electrónica y cargadores.
- PIAs por circuito: Para las diferentes tomas de corriente monofásicas y trifásicas del cuadro.
- Toma de tierra: Pica enterrada junto al monolito con conductor amarillo-verde.
Las protecciones contra sobretensiones (permanentes y transitorias) no son obligatorias en el provisional de obra, aunque sí lo serán en la instalación definitiva de la vivienda según la ITC-BT-23.
Esquema del cuadro recomendado (monofásico)
- Acometida → CPM-APO (UFD instala el contador aquí)
- IGA 2P con accesorio V9 y seta de emergencia (corte general)
- IGA 2P 63A (con sobretensiones permanentes + transitorias, opcional en obra)
- Diferencial 2P 63A 30mA Tipo A
- PIAs + bases de enchufe monofásicas y trifásicas
4. El proceso de solicitud a UFD, paso a paso
La solicitud se tramita íntegramente online desde el área privada de ufd.es. No es necesario desplazarse a ninguna oficina.
Paso 1 — Acceder al área privada
Entrar en ufd.es con DNI y contraseña. Si no hay cuenta creada, se registra en 5 minutos con DNI y email.

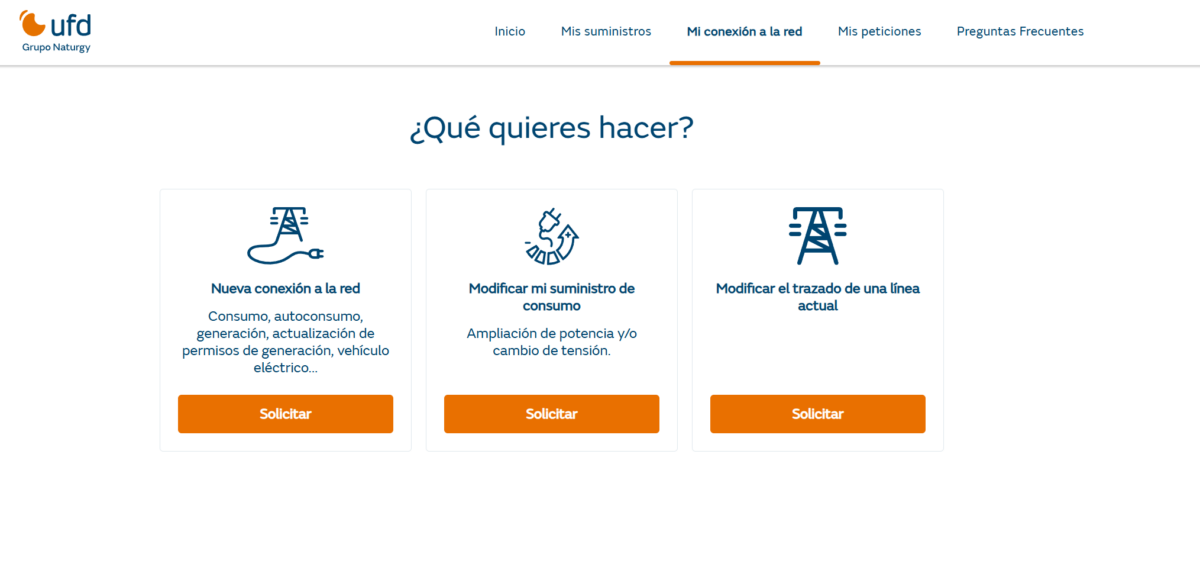

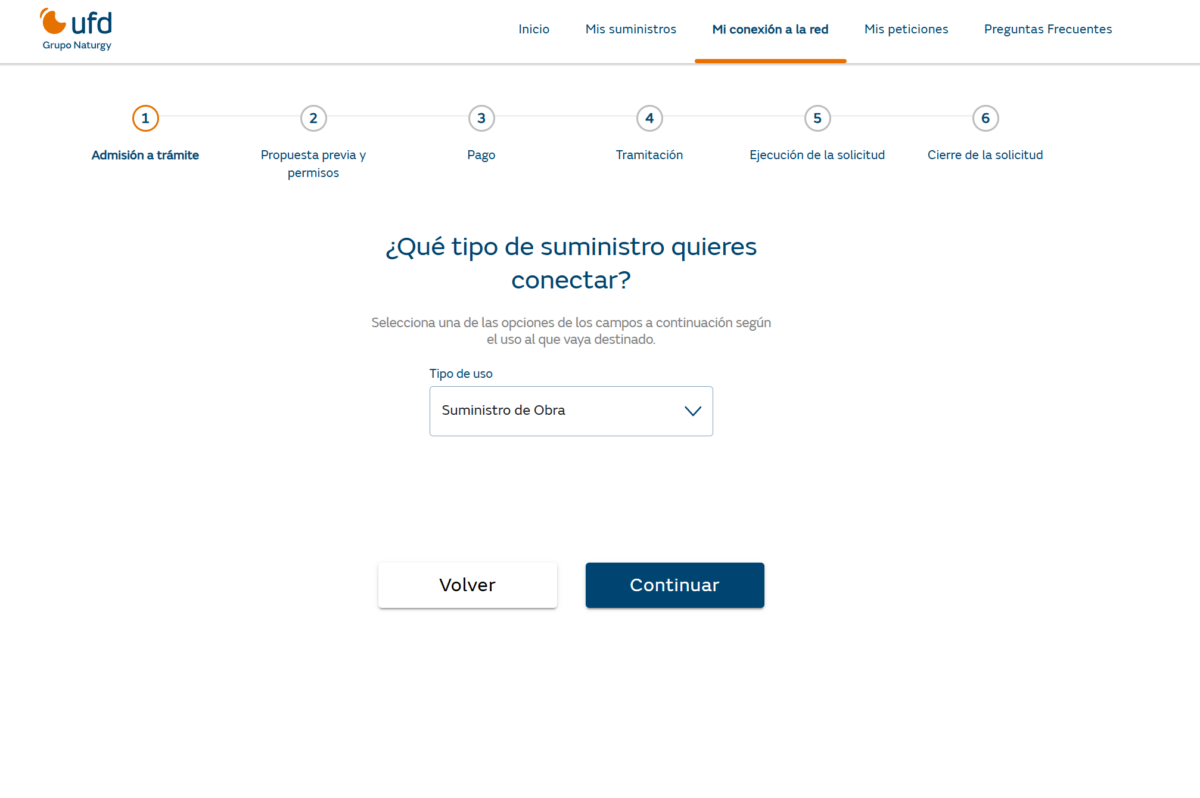

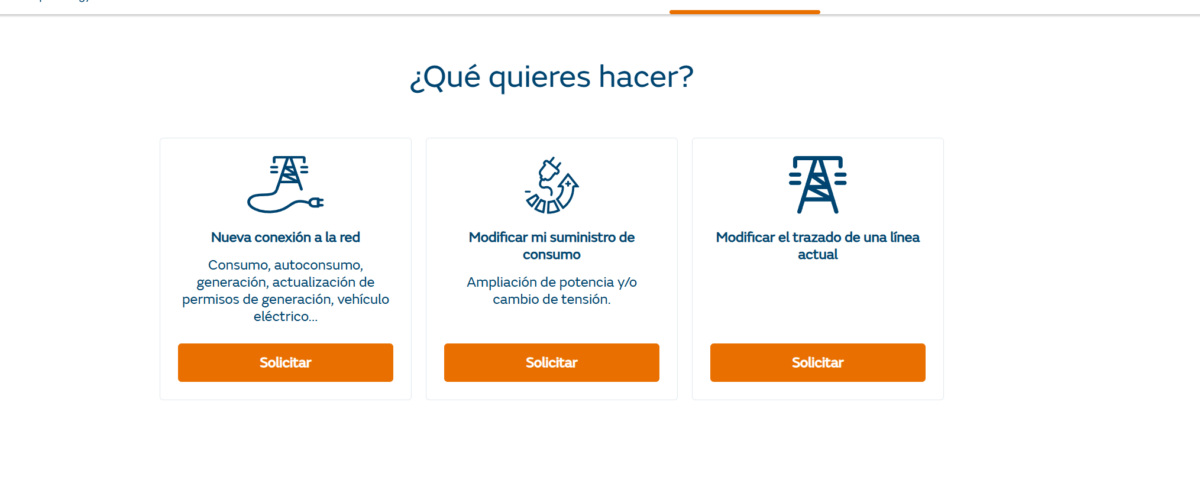

Paso 2 — Seleccionar el tipo de solicitud

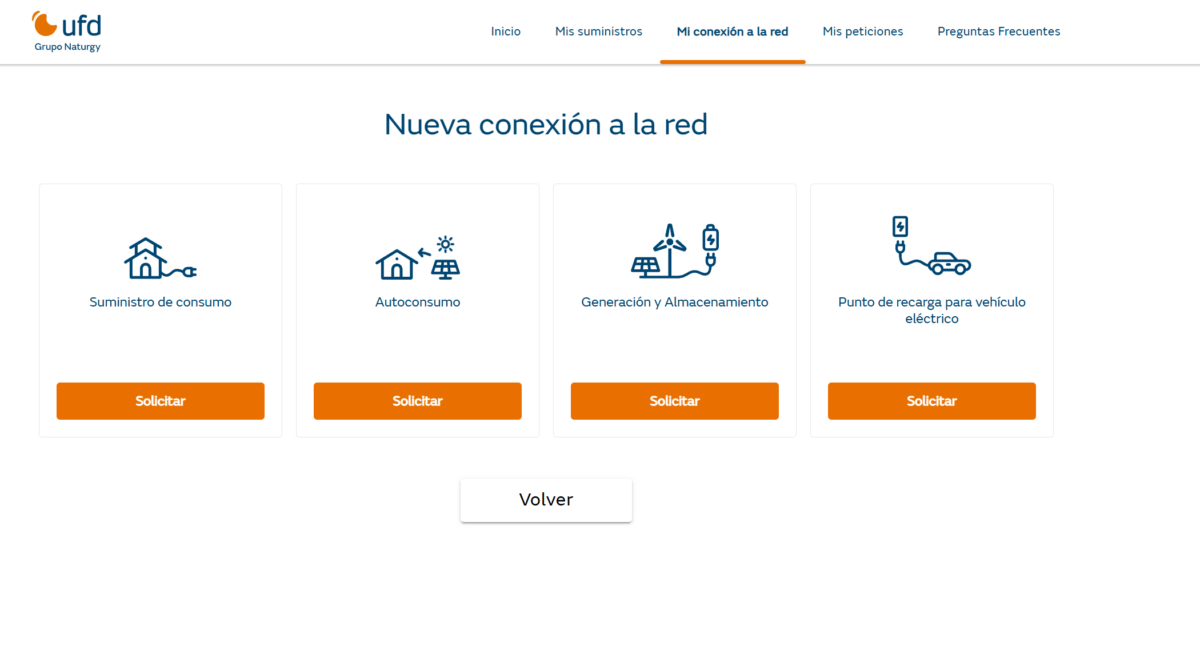

Menú: Nueva conexión a la red → Suministro de consumo → Solicitar.

El suministro de obra entra en esta categoría. No confundir con «suministros eventuales», que son para ferias y verbenas y se tramitan por teléfono.

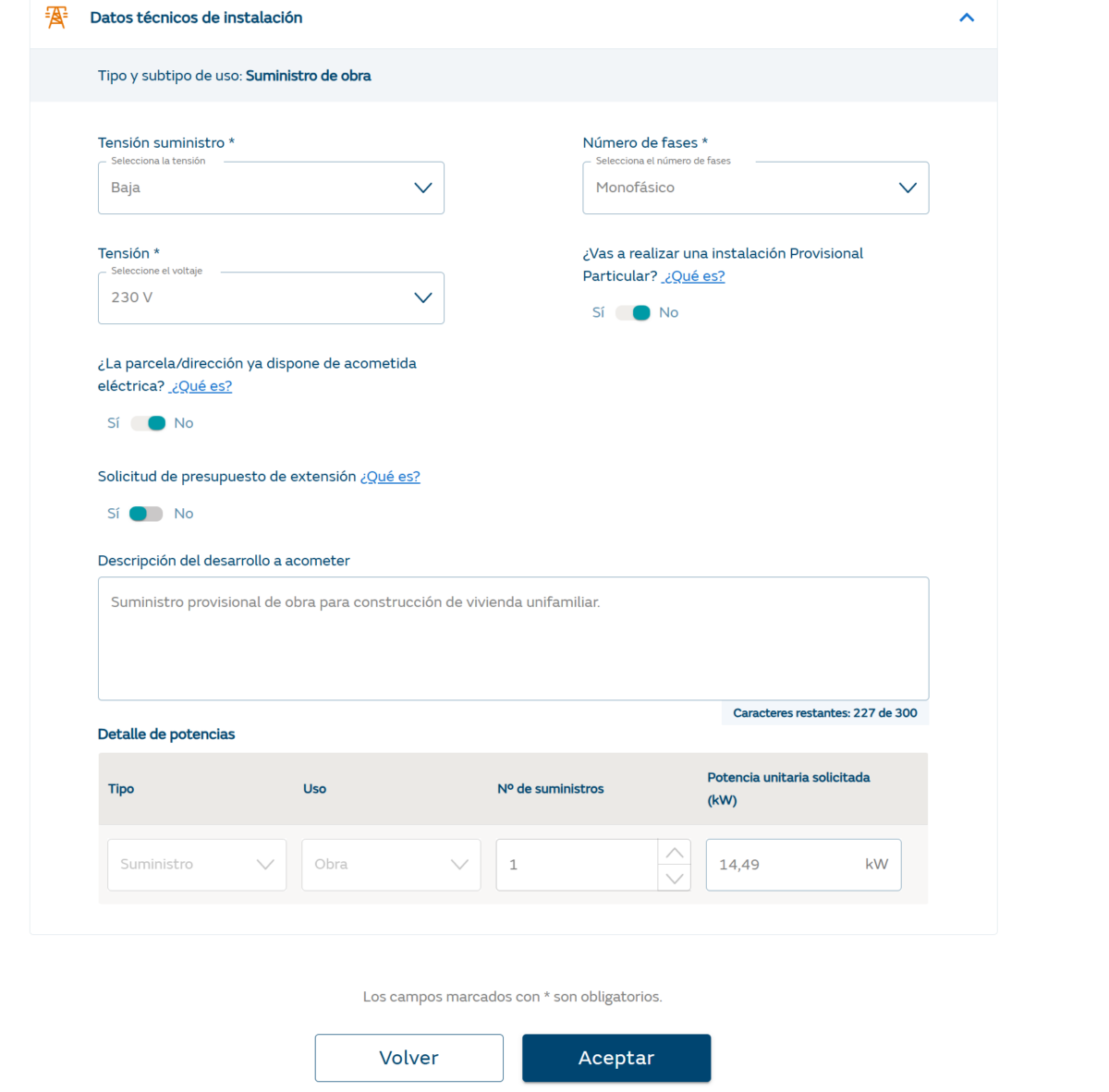

Paso 3 — Rellenar el formulario técnico
| Campo | Valor para suministro de obra monofásico |
|---|---|
| Tensión suministro | Baja |
| Tensión | 230V |
| ¿Dispone de acometida? | No |
| Número de fases | Monofásico |
| ¿Instalación Provisional Particular? | No (UFD hace la extensión) |
| Presupuesto de extensión | Sí |
| Tipo / Uso | Suministro / Obra |
| Nº de suministros | 1 |
| Potencia solicitada | 14,49 kW |
¿Qué es la Instalación Provisional Particular? Si se marca Sí, el promotor instala la CGP en la vía pública y tiende el cable por su cuenta hasta la parcela. En la mayoría de obras lo más sencillo es marcar No y que UFD haga la extensión completa, cobrándola en el presupuesto.

Paso 4 — Aportar documentación
Tras enviar el formulario, UFD solicita dos documentos inmediatamente:
- Plano de ubicación de la CGP: Se puede marcar directamente sobre el mapa interactivo de la plataforma. La CGP debe situarse en la linde de la parcela con la vía pública, con un margen de ±1m.
- Croquis o referencia catastral: Basta con la ficha del catastro descargada desde sedecatastro.gob.es, o un plano básico de situación.
Paso 5 — Confirmar el envío

Una vez subida la documentación, UFD confirma la recepción y asigna un número de expediente. El plazo habitual para revisar la documentación y enviar el presupuesto es de varias semanas.
Planning: dónde estamos y qué queda
A continuación el estado actual del proceso y los pasos que quedan por delante.
| Paso | Estado | Notas |
|---|---|---|
| Solicitud enviada a UFD | ✅ Hecho | |
| Ubicación CGP marcada en el mapa | ✅ Hecho | Linde de parcela con vía pública |
| Recibir propuesta técnica y económica de UFD | ⏳ Pendiente | Unos 25 días de plazo máximo |
| Poner el cuadro de obra en orden | 🔧 En curso | IGA 2P, V9, diferencial Tipo A 30mA |
| Aceptar presupuesto y pagar | ⬜ Siguiente | Comparar extensión UFD vs instalador privado |
| UFD ejecuta la acometida | ⬜ Próximo | Cable + instalación contador en CPM-APO |
| Boletín eléctrico del instalador | ⬜ Próximo | Sin boletín UFD no activa el suministro |
| Contratar comercializadora y activar suministro | ⬜ Próximo | Tarifa 2.0TD 14,49 kW con el CUPS que facilita UFD |
| Suministro definitivo al finalizar la obra | ⬜ Futuro | Nueva solicitud, CPM definitiva, desmontaje provisional |
Glosario de términos
| Término | Significado |
|---|---|
| CGP | Caja General de Protección. Contiene los fusibles de la distribuidora. |
| CPM | Caja de Protección y Medida. Fusibles y contador integrados en una sola caja. |
| CPM-APO | Modelo homologado de CPM para uso provisional en obras. |
| IGA | Interruptor General de Alimentación. El interruptor principal del cuadro. |
| REBT | Reglamento Electrotécnico de Baja Tensión. Normativa eléctrica española. |
| ITC-BT-33 | Instrucción del REBT específica para instalaciones provisionales y temporales de obra. |
| IT.07988 | Normativa UFD sobre cajas homologadas para instalaciones de enlace en BT. |
| CUPS | Código Universal del Punto de Suministro. Necesario para contratar con la comercializadora. |
| 2.0TD | Tarifa doméstica estándar. Válida para monofásico y trifásico hasta 15 kW. |
| SPD/DPS | Dispositivo de Protección contra Sobretensiones transitorias (rayos, transitorios de red). |
